Day 3 · 计算专项①:挣值管理 EVM

案例卷几乎每套必考 1 道挣值大题(15~20 分)。今天只练这一件事,练到条件反射。

一、三个基本量(先分清是谁的钱)

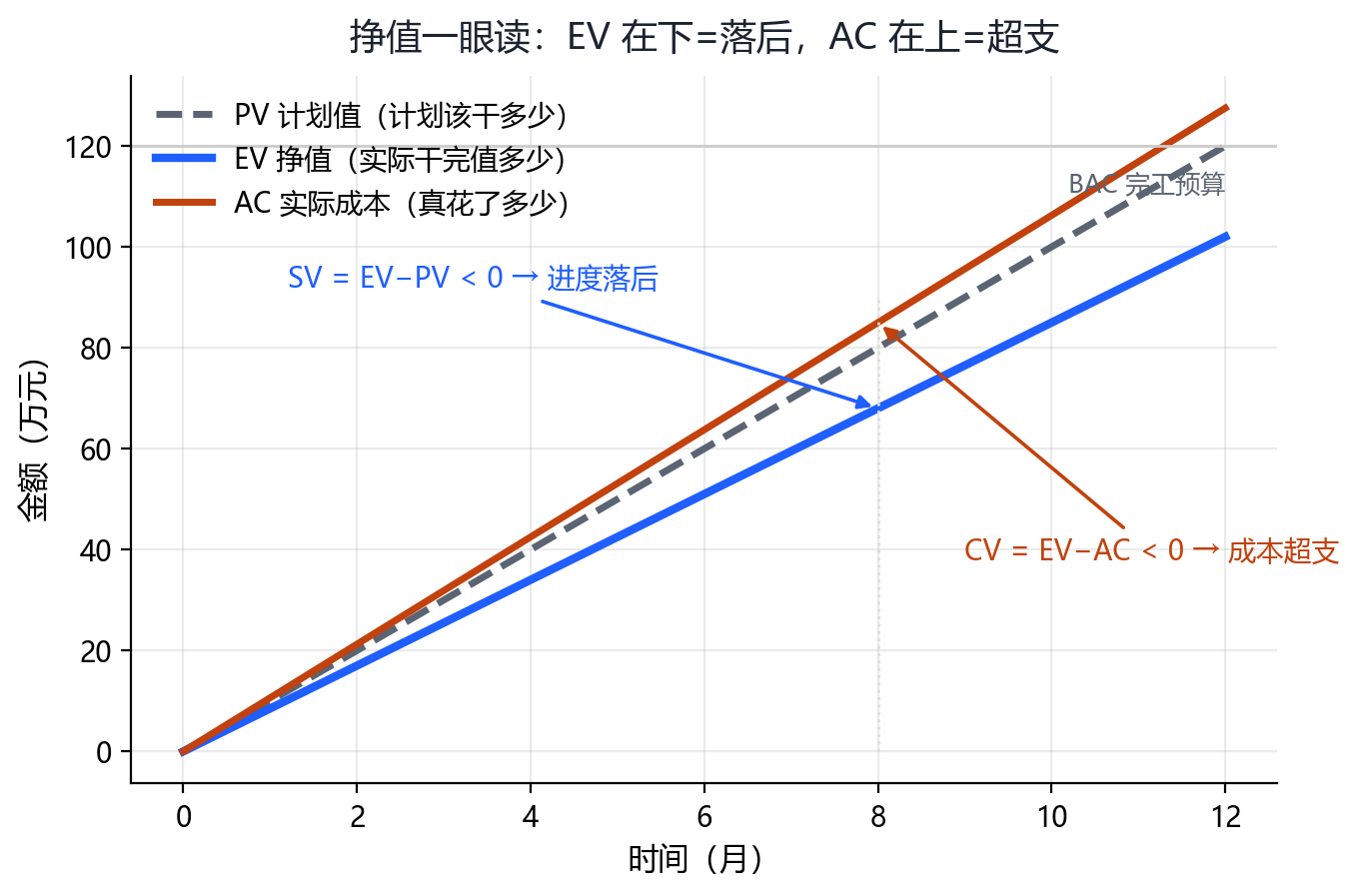

挣值三曲线图
一张图看懂挣值:EV 蓝线在灰虚线 PV 下方=进度落后;AC 橙线在 EV 上方=花超了。考试给数据先画三条线,方向立刻清楚。
符号全称大白话
PV计划价值计划到现在该干完的活值多少钱
EV挣值实际干完的活按预算值多少钱(EV = BAC × 完成百分比)
AC实际成本干这些活实际花掉多少钱

二、偏差与指数(口诀:挣值永远在前/在上)

CV = EV − AC (成本偏差,>0 省钱)  CPI = EV ÷ AC(>1 省钱)
SV = EV − PV (进度偏差,>0 提前)  SPI = EV ÷ PV(>1 提前)
记忆:E 打头减/除 A 看钱,E 打头减/除 P 看进度

三、完工估算 EAC 四种情形(案例最爱问)

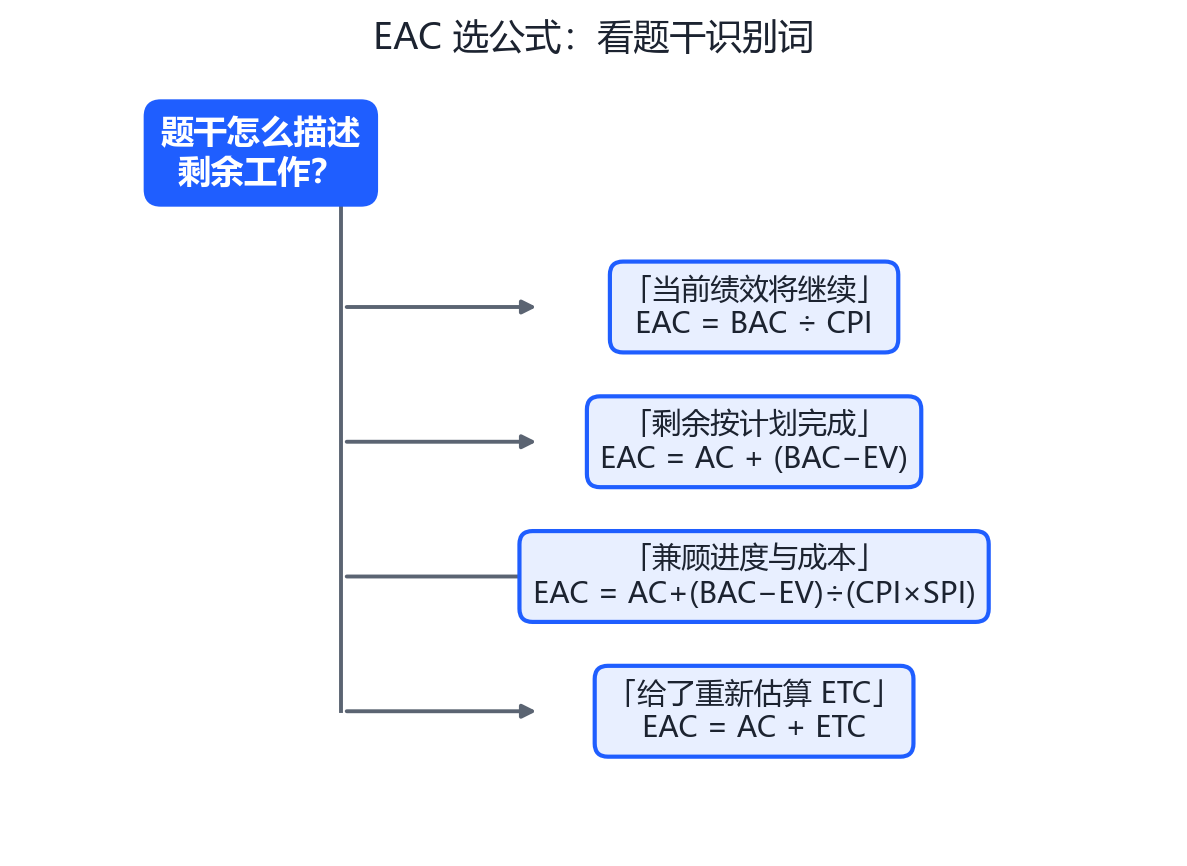

EAC公式选择决策图
考场选公式流程:先读题干对剩余工作的描述,命中哪个识别词就用哪个公式。最常见是「绩效继续→BAC÷CPI」。
情形公式识别词
偏差会继续(典型)EAC = BAC ÷ CPI「当前绩效将继续」
未来按原计划(非典型)EAC = AC + (BAC − EV)「剩余工作将按计划完成」
兼顾进度与成本EAC = AC + (BAC − EV) ÷ (CPI×SPI)同时考虑进度绩效
按新估算EAC = AC + 自下而上重估 ETC给了剩余工作重新估算值

四、真题演练(先盖住答案手算)

例题 1(典型偏差)

项目 BAC=1000 万,检查时完成 40%,实际花费 500 万。求 CV、CPI、EAC(偏差继续)。

解:EV=1000×40%=400;CV=400−500=−100 万(超支);CPI=400/500=0.8;EAC=1000/0.8=1250 万。

例题 2(进度+成本合算)

BAC=200 万,PV=80 万,EV=60 万,AC=70 万。求 SPI、按 CPI×SPI 情形算 EAC。

解:SPI=60/80=0.75;CPI=60/70≈0.857;EAC=70+(200−60)/(0.857×0.75)=70+140/0.6428≈287.8 万。

案例答题格式:公式 → 代入 → 结论(「CPI=0.8<1,项目成本超支」)。只写数字不给结论会被扣分。

五、真题演练

1. PV=60,EV=50,AC=55,则进度状态是?
2. BAC=1200 万,CPI=1.2,若绩效持续,EAC=?
3. 题干强调「剩余工作将按原计划完成」,应选哪个 EAC 公式?
4. BAC=1000 万,完成 40%,EV=?
5. BAC=1000 万,EAC=1250 万,完工偏差 VAC=?
6. EV=480 万,AC=500 万,成本状态是?
7. BAC=800 万,计划完成 60%、实际完成 55%,SV=?
8. EV=450,AC=500,PV=480,绩效描述正确的是?
9. AC=520 万,剩余工作重新估算需 400 万,EAC=?
10. BAC=2000,EV=800,AC=900,TCPI(BAC)=?
11. BAC=800,EV=400,AC=300,PV=500,且「兼顾进度与成本」,EAC≈?
案例大题 1:挣值综合计算(案例卷原题型,限时 15 分钟手算)

题干

项目总预算 BAC=4000 万元,工期 20 个月。第 10 个月末:完成工作量 40%,已花费 1800 万元,按进度计划应完成 50%。

问题:(1) 计算 PV、EV、AC;(2) 计算 SV、CV、SPI、CPI 并说明含义;(3) 若当前绩效持续,预测 EAC 和 VAC;(4) 给出至少两条纠偏措施。

看参考答案

(1) PV=4000×50%=2000;EV=4000×40%=1600;AC=1800。 (2) SV=1600−2000=−400 万→进度落后;CV=1600−1800=−200 万→成本超支; SPI=1600/2000=0.8→效率只有计划的 80%;CPI=1600/1800≈0.889→每花 1 元只产出 0.89 元价值。 (3) EAC=BAC/CPI=4000/0.889≈4500 万;VAC=BAC−EAC=−500 万→预计完工超支 500 万。 (4) 措施示例:① 在关键路径上赶工并评估费用(走变更审批);② 加强成本监控,冻结非必要开支;③ 排查效率低下根因(人员/技术/需求频繁变动),针对性减轻;④ 向发起人预警,评估动用管理储备。
