零散但稳拿分的计算点,全是「背公式就会」的题。

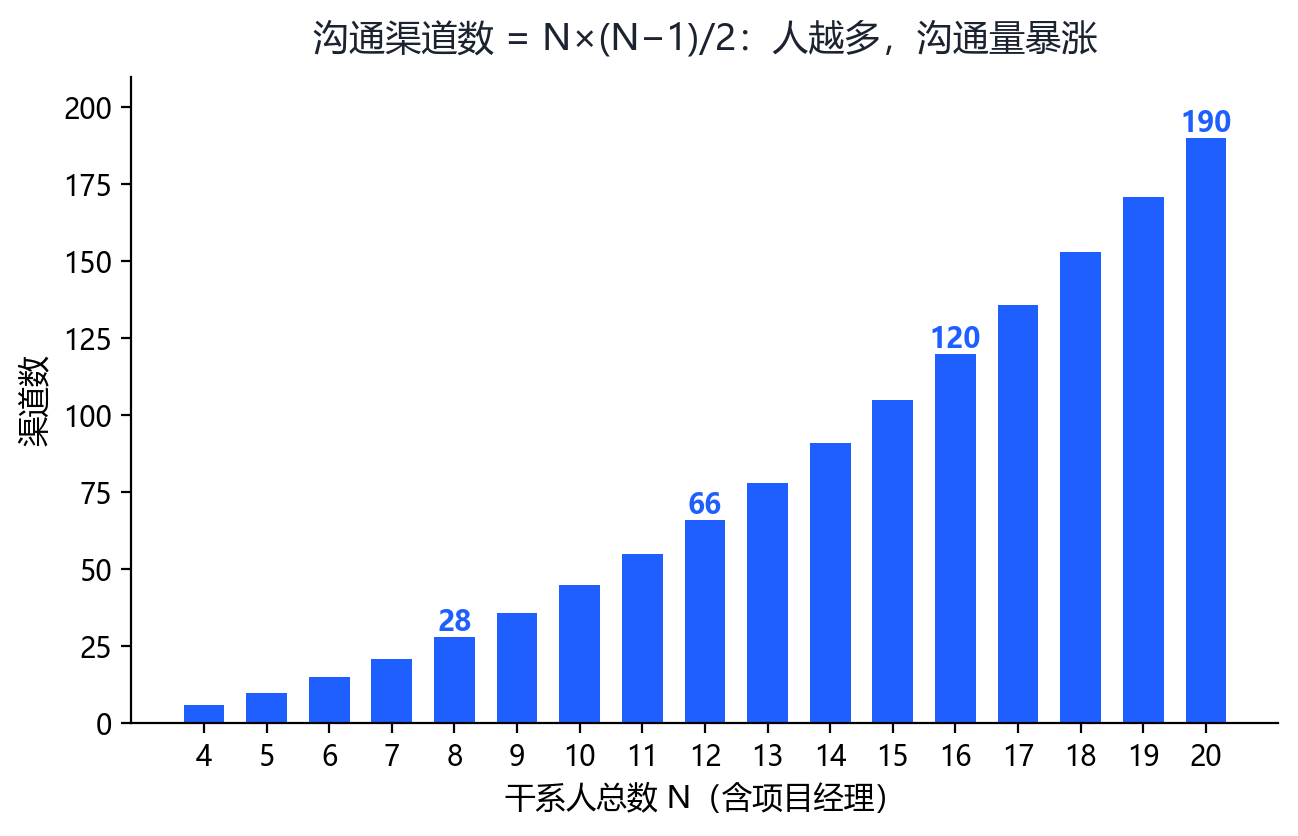

| 问法 | 算法 |
|---|---|
| 10 人团队渠道数 | 10×9/2 = 45 |
| 新增 2 人后增加多少 | 12×11/2 − 10×9/2 = 66 − 45 = 21 |

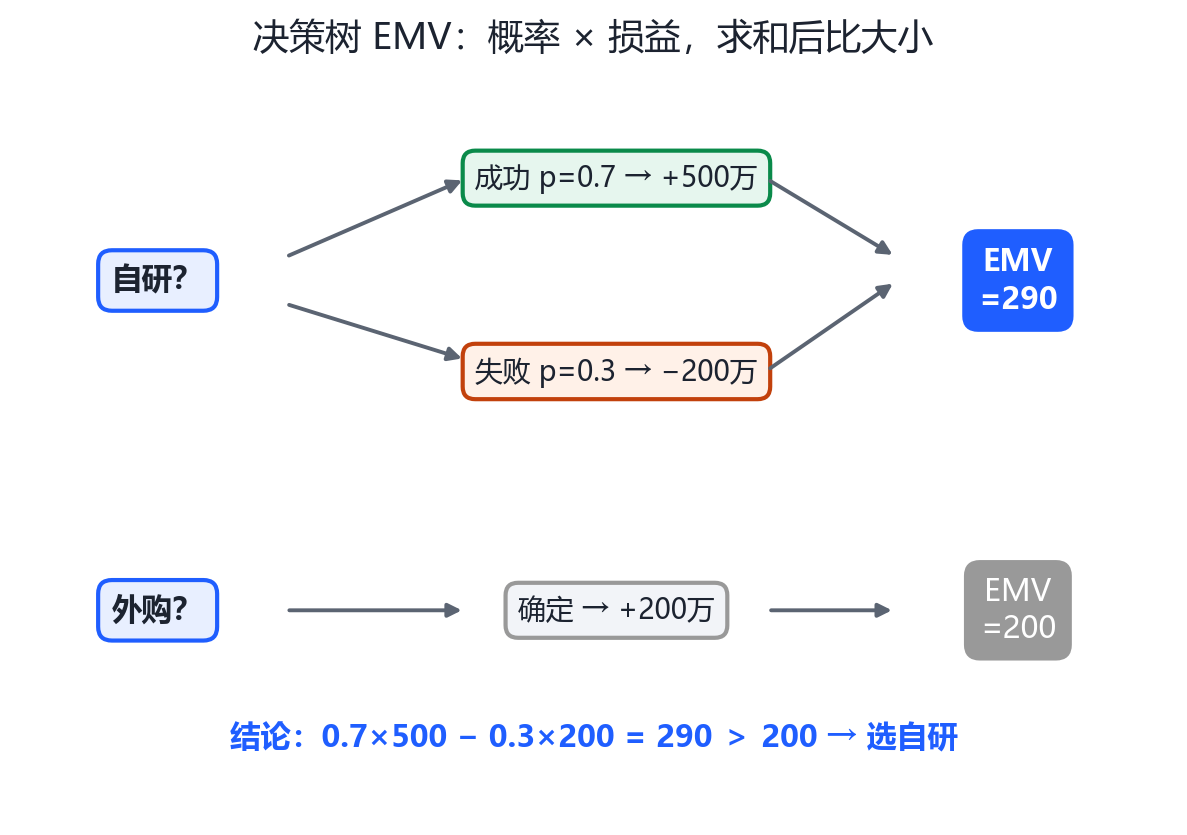

自研:成功 70% 赚 500 万,失败 30% 亏 200 万 → EMV=0.7×500−0.3×200=290 万。
外购:稳赚 200 万 → EMV=200 万。结论:选自研。
| 公式 | 用途 |
|---|---|
| 期望值 =(O+4M+P)/6 | 三点估算(Day2 已学,综合选择常出) |
| σ =(P−O)/6 | 标准差;±1σ 概率 68.3%,±2σ 95.4%,±3σ 99.7% |
| 信息存储/记录保存年限 | 按题面与法规情境判断,注意文档归档属收尾过程 |
| 概率×影响矩阵 | 风险值 = 发生概率 × 影响程度,排序定优先级 |
某模块可自研或外购。自研:投入 120 万,成功(概率 0.7)后期收益 500 万,失败(概率 0.3)损失全部投入且需花 80 万外购补救。外购:一次投入 200 万,收益 300 万。
自研 EMV = 0.7×(500−120) + 0.3×(−120−80) = 0.7×380 + 0.3×(−200) = 266 − 60 = 206 万。 外购 EMV = 300 − 200 = 100 万。 206>100 → 选自研。 风险应对:自研失败概率 30% 不可忽视——可采用分阶段投入(原型验证后再全量,=减轻)、购买技术保证/外包合同约束(=转移)、预留 80 万应急储备(=主动接受)。
