Day 6 · 质量 · 资源 · 沟通 · 干系人

四大「软域」。案例简答题最爱从质量问题和冲突处理里出题。

一、质量管理

概念考点
质量 vs 等级低质量=有缺陷(问题);低等级=功能少但质量合格(可接受)。「低等级不是问题,低质量才是」
预防 vs 检查现代质量观:预防胜于检查;质量是规划和建造出来的,不是检查出来的
控制图七点规则连续 7 点同侧(即使都在控制线内)= 过程失控信号,需调查
控制上限 UCL/LCL过程自然波动 ±3σ;规格上下限是客户要求,两者不同

质量七工具(选择认图,案例认用途)

工具干什么
因果图(鱼骨图)追溯问题根因
流程图理解流程哪一步出问题
核查表计数统计缺陷
帕累托图80/20 找主要少数原因
直方图分布形态
控制图过程是否稳定
散点图两变量相关性
口诀:鱼(因果)流(程)核(查)排(帕累托)直(方图)控(制)散(点)。

二、资源与冲突

冲突处理五法大白话考试口径
合作/解决问题双赢、彻底解决最佳,优先选
妥协各让一步临时方案
缓和/包容强调一致淡化分歧维持关系
强迫以权压人紧急时
撤退/回避退出最差,暂时
资源技术效果
资源平衡 Leveling解决资源冲突,常改变关键路径、延长工期
资源平滑 Smoothing只在浮动时间内调,不改变关键路径与工期

三、沟通管理

四、干系人

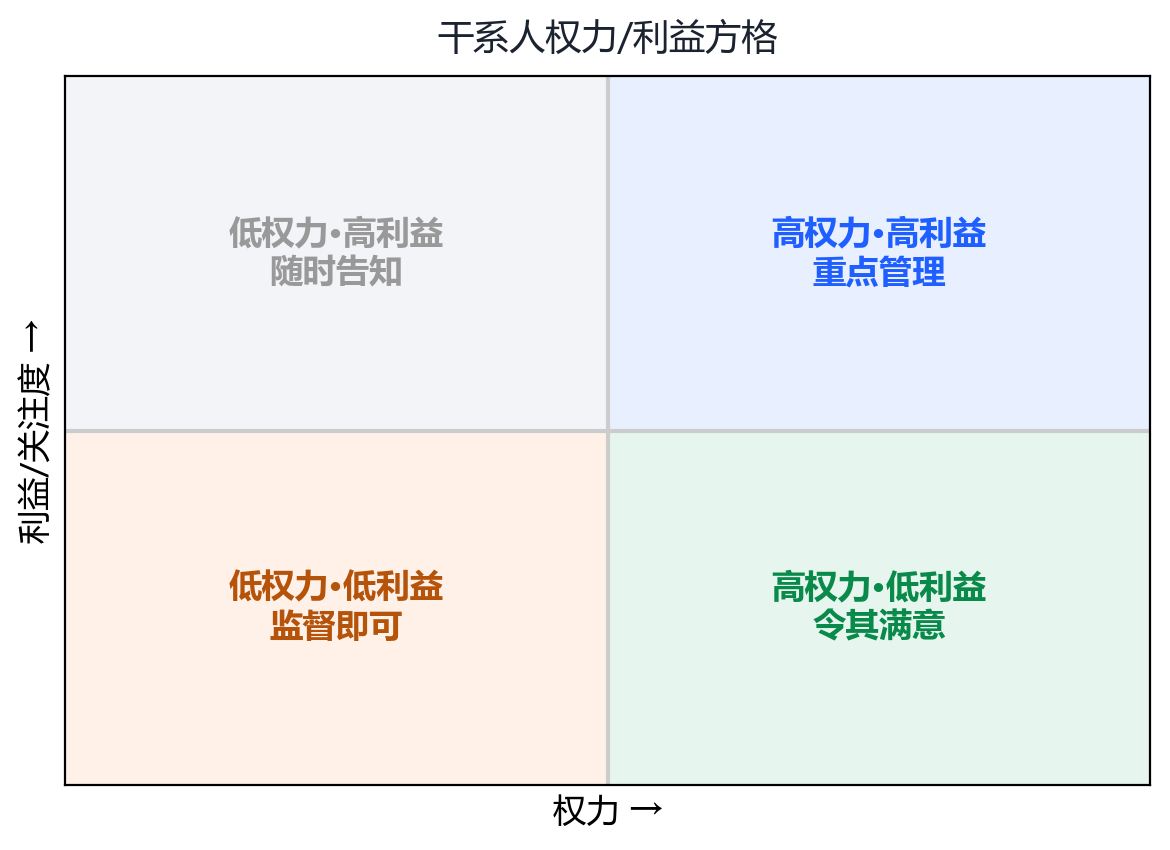

干系人权力利益方格
方格记口诀「右上重点管、右下哄满意、左上常告知、左下放着看」。案例里问「某领导该用什么策略」,先定象限再答。
权力/利益方格策略
高权力·高利益重点管理
高权力·低利益令其满意
低权力·高利益随时告知
低权力·低利益监督即可
识别干系人是在启动阶段就开始、全程重复的过程,新干系人出现要随时补登记。

五、真题演练

1. 控制图上连续 7 个点都在中心线同一侧,说明?
2. 团队对技术方案争执不下,PM 组织双方共同分析根因找到双赢方案,属于?
3. 不延长工期、只在自由时差内调配资源,叫?
4. 想知道「哪 20% 的缺陷类型造成 80% 的故障」,用哪个工具?
5. 上线故障后团队画「人机料法环」找根因,这是?
6. 项目组一位基层测试员高度关注项目进展但几乎没有话语权,策略是?
7. 掌握预算审批权但不关心技术细节的公司副总,策略是?
8. 关于控制图,正确的说法是?
9. 事故处置会上必须在 10 分钟内定方案,PM 直接拍板执行,属于?
10. 三种沟通方式中反馈最及时的是?
11. 关于质量与等级,正确的说法是?
案例大题 1:质量事故场景(练「找问题+给措施」)

题干

项目进入测试阶段才组建测试组。上线后发现大量缺陷:客户投诉报表数据错误,团队复盘发现需求阶段没定验收标准,编码期间没有评审,集成测试只跑了 3 天就因进度压力取消。PM 说「质量是测试组的事」。

问题:指出质量管理问题并给出改进措施。

看参考答案

问题(≥4 条): ① 未做质量规划——需求阶段未定义验收标准与质量标准; ② 理念错误——「质量是测试组的事」,违背「质量是规划/建造出来的、预防胜于检查」; ③ 过程缺失——编码无评审、无同行审查,缺陷未及时发现; ④ 测试被削减——集成测试因进度压力取消,质量让位于进度; ⑤ 干系人职责错位——质量是全团队责任而非测试组单方。 措施(≥3 条): ① 规划质量管理:定义可测量验收标准与质量指标; ② 全过程控制质量:需求/设计/代码评审制度化,测试左移尽早介入; ③ 建立质量门禁:测试不通过不允许上线,削减测试须走变更并由 CCB 评估风险; ④ 用帕累托图分析缺陷分布,对主要缺陷类型根因治理。
